-
南京办公室装修的顺序(附注意事项及施工时间)
-
发布于2023-07-11
点击:1032
返回列表 -
办公室装修的完整顺序应该是:拆除工程-水电施工-砌筑工程-防水工程-贴砖工程-木工工序-漆工工序-安装工序-保洁交工。这一整套的流程各个工序的注意事项和所占用的时间应该是什么样子的?

1、拆除工程:将房屋拆成毛坯结构,这里需要注意的是拆除项目一定不能拆除称重结构,拆除还需要注意墙顶地面需拆除的地方一定要拆除到位,不然肯定会对后续施工有一定的影响,拆除项目的时间一般为3-5天。

2、砌筑工程:根据设计图纸对空间内的墙体进行砌筑,这里要特别注意的是卫生间的墙体砌筑一定要做一个止水地梁,防止后期使用的时候潮气渗入造成墙角发霉,另外还需要注意新旧墙体间为增加牢固程度需要植筋处理,砌筑项目的工期一般为三天以内。

3、水电项目:做水电项目需要注意的点有:所有的点位是否达到使用要求,需要双控的位置需提前处理。水电施工的时间约为7天左右。

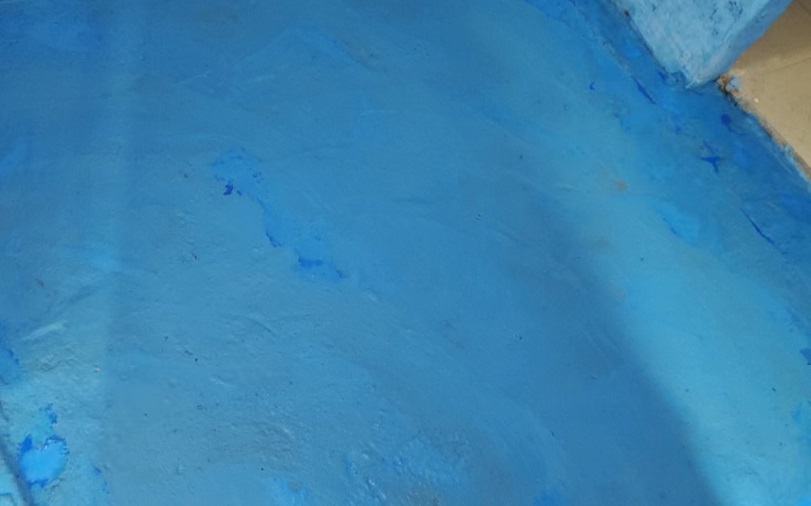

4、防水工程:防水施工需要注意事项是首先在防水涂刷之前需要用堵漏王对后改的管路进行封堵处理,然后进行防水涂刷,防水涂刷至少两遍,并且两遍涂刷的方向应该为垂直。防水施工的时间1天左右,试水的时间为2天。
5、贴砖项目:贴砖需要注意的事项首先是使用的地砖是否做通铺处理,另外就是后期是否需要做美缝处理,墙砖还需要进行背胶涂刷。贴砖根据房屋大小工期约为5-7天。

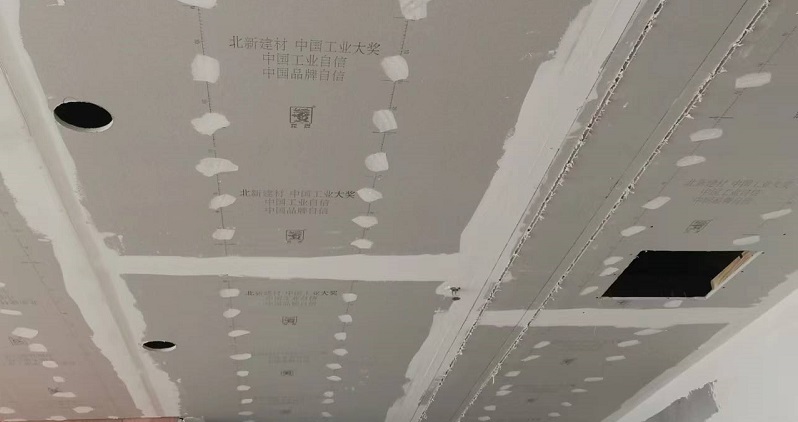

6、木工工序:木工工序包含吊顶施工、石膏板隔墙、电视背景墙等立面造型等,此项工序的时间约为5-7天
7、乳胶漆施工:要注意的事项是要根据你办公室的基础选择是否增加全房挂网,乳胶漆选择要注意环保性,此项工序的施工时间约7-10天(季节及温度不同时间不同。)
8、安装工程:本项工程包含灯具安装、开关面板安装和订制品安装,这个环节是最容易出效果的,安装要注意成品保护及各种安装产品的收口问题。此工序工期通常在10-15天左右。
保洁交工:这是安装完成后装修公司给您办公室做的保洁,有的装修公司提供的是开荒保洁,这种保洁您入住以后还要进行二次保洁,有的装修公司直接报深度保洁,这种保洁做完基本上就能够满足入住条件,您家是哪种保洁在签合同的时候就可以和装修公司进行约定。
- 上一篇:第一次装修怎么选择合适的装修公司
- 下一篇:南京办公室装修防坑攻略-怎样装修才不会被骗...
