-
南京酒店宾馆装修防水要点剖析
-
发布于2018-12-26
点击:1602
返回列表 -
南京酒店装修卫生间防水施工要点六条剖析给您,酒店、宾馆装修如果防水没做好,发生漏水事故那您的装修未来头疼的事情会很多,后期营业中发现漏水想根治是很难的,而且根治的成本会很高。天圆装饰建议您将防水施工工序作为施工管理的重中之重来处理。
具体要点天圆装饰一共总结了六条供大家参考:
1、卫生间墙地面管线开槽;
2、地面排水管及地漏开孔位置;
3、新砌墙体;
4、防水施工本身;
5、地面保护层施工;
7、卫生间墙体外侧。
一、管线预埋施工(墙面给水、强弱电线管安装)
注意要点:
预埋剔凿竖向槽;
预埋填实完成后粘贴无纺布再进行防水施工;
防水施工后严禁再次开槽破坏防水层,如需开槽,卫生间防水施工整体重做。
二、地漏施工(地面排水管安装)
注意要点:
水钻洞口须剔凿倒锥形;
浴缸底部除排水管以外必须另加一个地漏,以便浴缸底部产生积水时的排泄,该地漏与洗手盆下地漏共用存水弯(强条)。
三、新砌墙体防水要点:
注意要点:
隔墙钢架须采用热镀锌钢方管,竖向方管规格40*40*4,通顶,间距400,地面固定对置角码,横向方管规格20*40*4,间距600。
浴缸钢架及导墙施工
在防水施工前浴缸钢架也必须焊制安装完成,并将钢架生根部位用水泥砂浆包裹、抹平。浴缸安装位置一般都为三面靠墙一面临空,该临空部位下部必须制作导墙,方法与隔墙导墙相同,长度两头与墙面连接,综合检修门底部高度高于地面完成面即可。

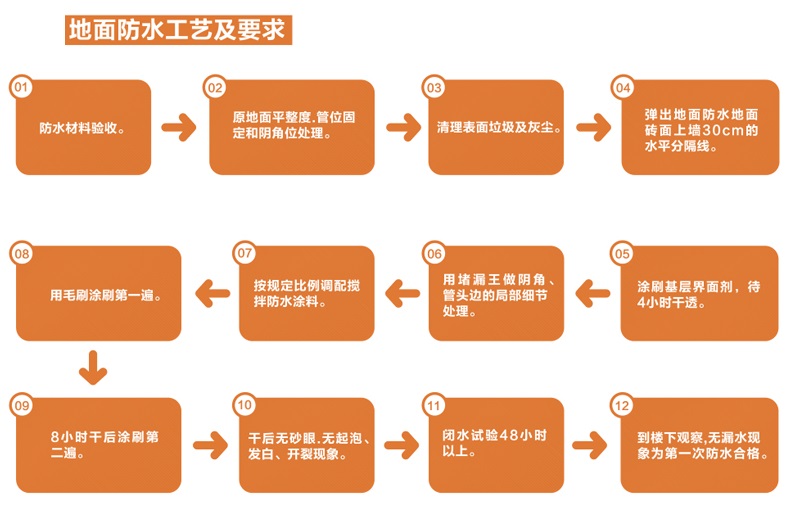

四、防水施工-三遍防水(最关键)
1、材料要求:使用聚合物水泥(基)防水涂料等柔性防水涂料。
2、施工程序:清理基面→湿润基面→涂刷第一道聚合物水泥(基)防水涂料→涂刷第二道聚合物水泥(基)防水涂料→涂刷第三道聚合物水泥(基)防水涂料→闭水试验→质量验收→保护层及饰面施工
3、验收:聚合物水泥(基)防水涂料施工完毕,经建设、监理单位验收合格后,再进行下道施工工序。
4、成品保护:记住这些数字
48:聚合物水泥(基)防水涂料最低养护时间需要48h(即2天)。
0.5:每道防水涂料的施工必需认真仔细、顺序涂刷、涂层均匀,涂刷不少于三遍,每遍涂层厚度0.5㎜,最终厚度不能少于1.2㎜。
50:卫生间墙面必须满涂,并超过天花至少50mm。
300:马桶间、洗面盆部位可涂至地面完成面以上至少300mm。
五、保护层施工
聚合物水泥(基)防水涂料施工完成、完全干燥后,48h闭水试验,经建设单位、监理100%检查无渗漏才可进行保护层施工。保护层使用1:1水泥砂浆将地面全部覆盖,厚度在20mm-30mm为宜,如地面原结构楼板下沉空间足够可适当做到50mm厚。墙面保护层施工先用水泥加环保胶液调成糊状喷洒均匀、拉毛,在其干燥后再用1:1水泥砂浆粉刷、拉毛,厚度20mm,再干燥后方可进行饰面石材粘贴。
六、卫生间墙外侧
卫生间木质门框不宜直接落地,靠近地面按踢脚线高度使用石材基座,形状与门框相同。门框两侧踢脚线也需防潮处理。
- 上一篇:南京写字楼办公室装修设计常用规范你知道吗
- 下一篇:装修中遇到暗房应该如何去处理
